2.7.3.1. 拆机流程
- 不加分拆机,流程相对简单,需要建委二次确认
加分拆机,项目'竣工'状态改变,需要项目上多操心

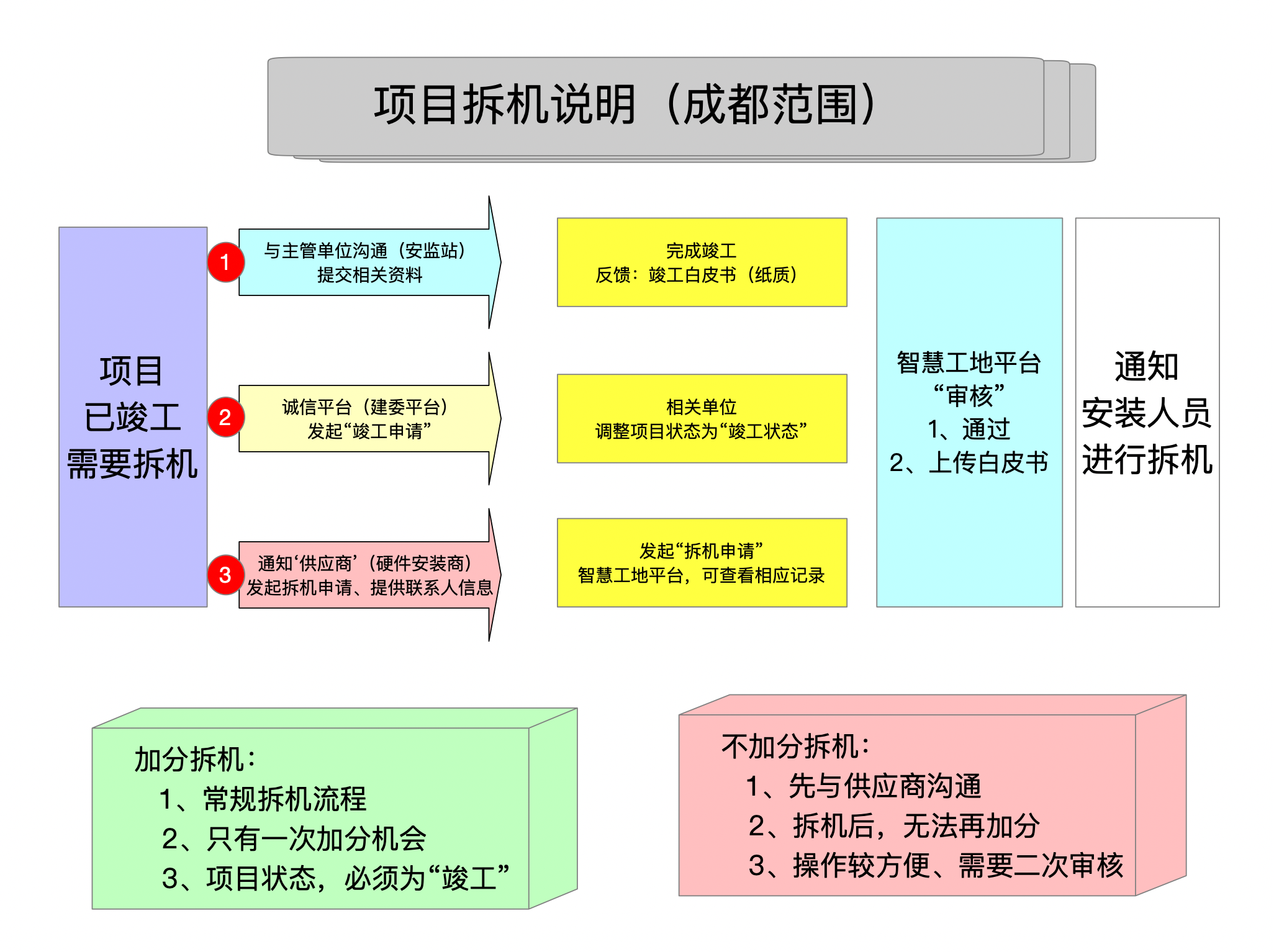

(图1)
2.7.3.2. 申请竣工(线上)
平台地址:http://www.cdcin.com:8080/cdjw_ajwbyy/login.jsp
信用评价项目企业自主申报分加登陆网址为:
安监系统:http://171.221.172.51:8080/cdjw_ajwbyy/login.jsp;
质监系统:http://171.221.172.51:8080/cdjw_zjwbyy/login.jsp;
账号规则为:
在工程进行安、质监备案的时候有一个备案号,施工、监理单位的帐号就是备案所在行政区划代码+备案号+SG或者JL。
示例:金牛区的区划代码为:510106,工程备案号为123-456-789,
那么施工单位的账号为:510106123-456-789SG,
监理单位的账号为510106123-456-789JL。密码:123456;

(图2)
2.7.3.3. 如何现场解锁(解锁后,才能改变'竣工'状态)

(图3)
2.7.3.4. 锁人功能说明

(图4)
2.7.3.5. 重点项目拆机

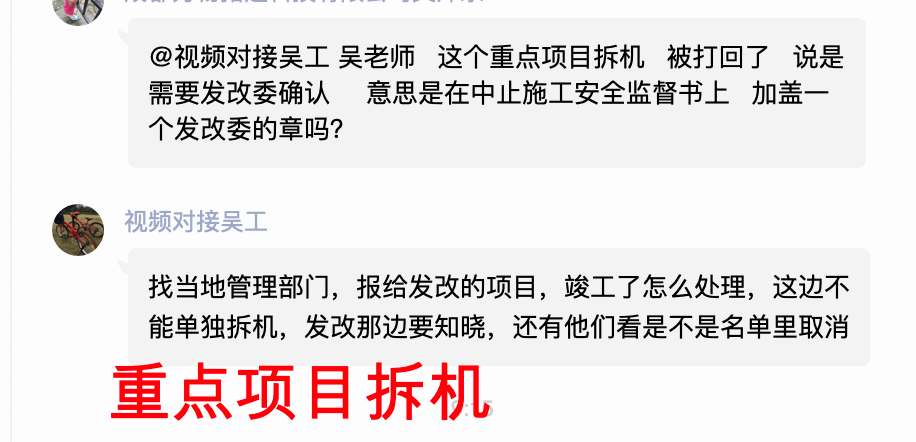

(图5)
